項目施工現場
見圳客戶端·深圳新聞網2020年2月27日訊(見圳客戶端·深圳新聞網記者 潘潤華 通訊員 張輝斌 )他們是“基建狂魔”,從五湖四海來到深圳,跋山涉水,道阻且長。
有徒步8個小時翻山越嶺40公里到達機場的王邦炳;
有因大雪封路,從高速繞行縣道、鄉道,輾轉200公里奔赴機場的閆一鳴;
有凌晨4點出門,一天橫跨3500公里,經歷40℃溫差,跑步進入工作狀態的彪鵬……
只為啃下一塊硬骨頭。
6.8萬平方米,1000張床位,20天時間,萬人出動……為打贏防疫阻擊戰,他們不斷挑戰極限,一次次改寫“深圳速度”,僅20天時間,建成深圳市第三人民醫院二期工程應急院區,完成了“不可能”的任務。
從規劃到施工,從山林變高樓,他們像被按下來加速鍵,悶著頭向前沖,穿越9重關卡。
地勢關:克服"三高"限制,戴著"鐐銬"跳舞
項目地塊北臨水官高速閘道,南靠廈深高鐵,西側有山,開挖后形成高邊坡。場地標高達到78米,高于高速閘道。通往項目的唯一一條道路下穿高鐵,建設條件十分苛刻,稍加不慎,將直接影響高鐵和高速公路的運行。同時,高邊坡存在滑坡風險。
“高速”“高鐵”“高邊坡”等極為復雜的地形,無疑造成了施工高風險高難度,像一層隱形的“鐐銬”限制著各項工作的開展。為此,在項目前期,項目工程師需提前規劃好平面布局,做好最大高度12米、長880米的高邊坡支護的施工部署。同時還需聯合高鐵、高速相關單位對橋墩和路面進行實時監測,大大地增加了工作量。
時間關:挖35個“游泳池”用三分之一標準工時
項目場地涉及山地林地,場地清表及填挖工程量大,場地作業面積達9.2萬平方米 (含A地塊),相當于13個標準足球場,總挖填土方相當于35個標準游泳池。完成清理填挖等工作量的標準工時是21天。
為了最大限度縮短工期,項目部利用無人機航拍,建立三維點云數據模型,快速測算最優地坪設計高度和需挖填的土方量。同時分區作業,加大人員和工程機械投入,僅用7天完成全部場地清表及挖填工程。
人員關:疫情期間征調全國萬余建設大軍
項目建設現場,施工高峰期管理人員2372人(白班+夜班)、勞務工人10416人 (白班+夜班)24小時不間斷施工。這一大批的人員從何而來?
深圳是移民城市和勞務輸入大市,每逢春節,絕大多數勞動者都離深返鄉,緊急調集各類人員本就難,又適逢春節期間疫情蔓延,村鎮封路,要在短短幾日內調集如此龐大的建設隊伍,更是難上加難。
召集令一出,一批人員火速趕往。據了解,項目首先抽調中建科工華南大區春節施工項目的工人,投入前期工作,隨即采用非常規的物質和精神激勵措施,緊急儲備施工人員7600余名,確保施工隊伍召之即來、來之能戰,戰之能勝。
采購關:36小時確定施工所需萬種材料
項目工程材料需求量巨大,春節期間多數單位還未復工,各類材料庫存及產能欠缺。同時,項目“邊施工、邊采購”,功能需求調整頻繁,給采購工作提出了更高的要求。
因此,項目部成立大宗材料應急小組,緊急調動各項資源,5小時內鎖定勞務、混凝土和急需機械設備,確保項目“第一道工序”順利完工。并在10小時內確保項目13個單元2560個集裝箱,從全國10余城市發往深圳;僅用36小時確定108家專業資源、各類機械設備498臺及萬種材料,為項目高效推進提供強力支撐。
施工關:20天20余項工序萬余人穿插施工
項目作業場地有限,20余項主要工序穿插施工,高峰期有將近1.3萬人、489臺泥頭車、挖機、汽車吊等工程車輛和設備同時作業,如何在短短20天的工期內,協調、有序、高效地開展項目建設?
中建科工應用B IM技術、智慧工地平臺,開啟“時間不斷、空間占滿”的滿負荷、急行軍模式。如開辟第二現場——拼裝場地等。7天,以極限速度完成9.2萬平方米的場地清表、土方挖運、級配碎石施工、底板鋼筋綁扎及混凝土澆筑;7天,完成現場2560個箱體的現場吊裝;7天,完成1000個床位的室內裝飾、6.8萬平方米的室外管網及綠化施工。各項工作交叉進行,20天內建成了深圳應急醫院項目。
交通關:另辟“蹊徑”破解交通困局
項目所處位置,交通環境復雜,僅有的一個出入口市政道路交通十分繁忙。與之對應的是,項目所需的材料眾多、工程機械排著長龍等待進場,交通疏導刻不容緩。

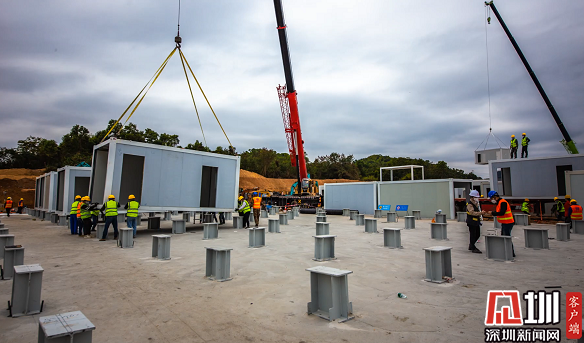

就在這節骨眼上,項目部與交警聯合,成立交通疏導組,在各個重要路口設卡執勤,實行交通管制,確保項目運輸大動脈有序受控。采用“點菜式”集裝箱進場方式,為每個集裝箱編號,按照安裝順序進場,減少堆場占用及二次轉運,在高峰期實現了10小時進場360余個集裝箱,當天24小時安裝就位544個集裝箱,有力保障了項目進度。
結構關:解決雙層箱式病房帶來的難題
所有的病房均為雙層,這是深圳應急醫院不同于同類醫院的地方。在集約化利用土地空間的同時,也使作業面空間更局促,吊裝難度增加,交叉作業增加,同時設置排水、通風的難度攀升。
項目發揮E PC管理優勢,通過采用整體衛浴,同層排水的方式,僅排水主立管上下貫通;采用風管外掛的方式,減少了管線綜合的難度。同時,合理規劃吊裝設備作業分區,合理排布吊裝順序,最大化提升裝配式建造效率。
天氣關:20天內經歷冷熱交替挑戰施工進度
二月份,深圳天氣變化大,項目在短短20天的工期中,經歷了多次大暴雨和艷陽天,最低溫僅6度,最高溫27度,冷濕和酷暑交替不斷挑戰項目施工人員的身體承受力,嚴重影響各項施工。
為保障施工人員的身體健康,合理開展各項工作,項目編制雨季施工方案,聯合氣象局進行定點天氣預報,做好設施、設備防雨防雷準備,實時調整施工組織;同時為項目人員配備雨衣、雨鞋、沖鋒衣以及軍大衣,現場提供姜茶、涼茶等,為一線建設人員做好防護,多項舉措將天氣影響降至最低。
防控關:萬余"逆行者"未發生一起疫情感染
最難的當屬特殊的防疫工作。項目高峰期有萬人同步作業,而此時是疫情防控形勢最嚴峻的時候,加之項目緊鄰深圳集中收治新冠確診病例的深圳第三人民醫院,疫情防控壓力之大可想而知。
為充分做好防疫工作,項目建立立體式管控模式,通過嚴把入場、教育、現場、通行、餐飲、住宿等6個關口,通過“四必查”,確保防疫工作做細做實,確保掌握人員軌跡,確保動態防控全覆蓋。實施防疫責任網格制度、防疫工作清單制度、每日3次專業消殺制度、多方聯合巡檢制度,壓實防疫管理責任。最終,整個建設過程中,參建人員未發生一起疫情感染狀況。
項目總建筑面積建筑面積5.9萬平方米。

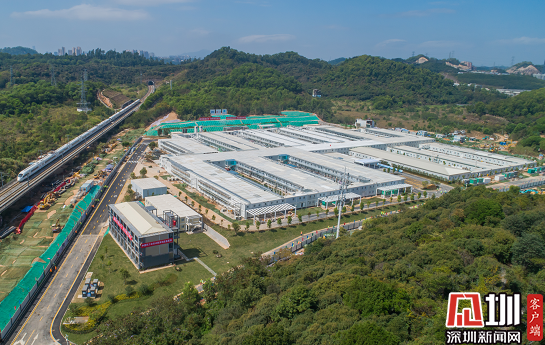

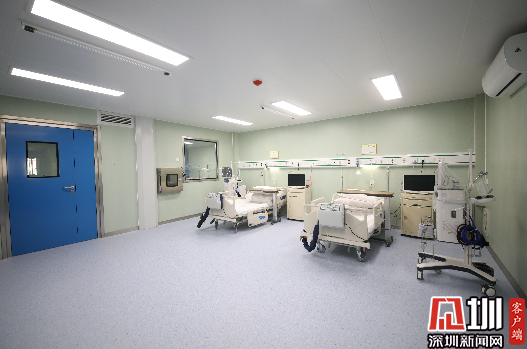

應急院內景

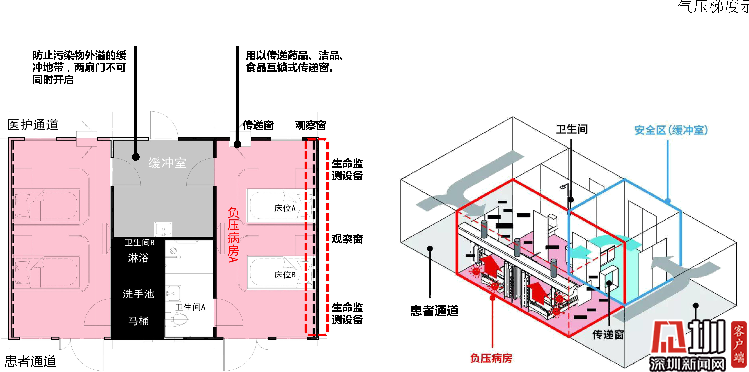

應急院內景設計圖

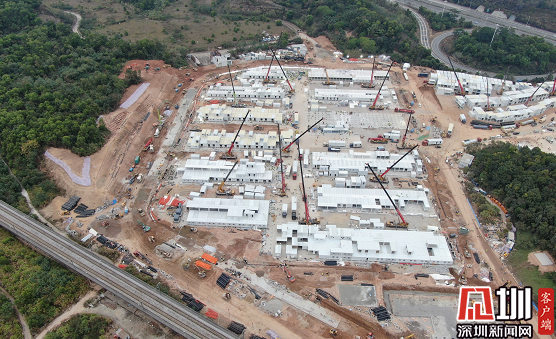

施工現場

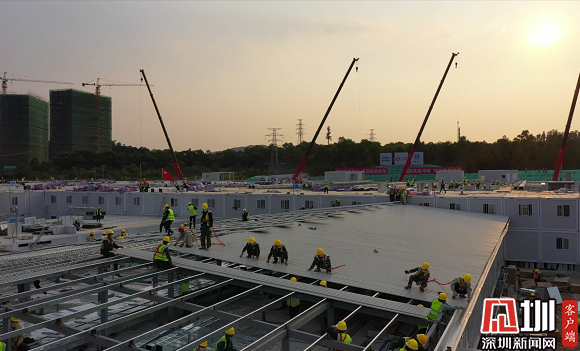

施工現場
